2015年08月16日8時16分,我國自主研發的三代核電“華龍一號”首臺示范工程——福建福清核電5號機組鋼襯里模塊第一部分整體成功吊裝就位,這是繼2015年05月07日福清核電5號機組核島筏基混凝土澆筑后,福清核電5號機組實現的第二個重要里程碑節點。業主方中核集團以及吊裝總承包中核機械公司對此次吊裝高度重視,通過不斷研究比較,最終確定由徐工型號為XGC28000的2000噸級履帶起重機完成此次重要吊裝。

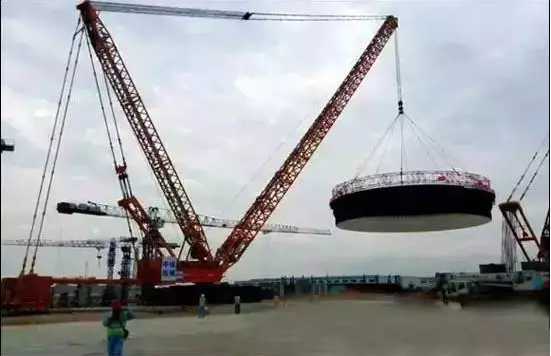

徐工2000噸履帶吊成功完成“華龍一號”吊裝
鋼襯里模塊第一部分重量重、體積大,模塊吊裝總重量為157噸,模塊外徑約為46米,模塊整體高度為7.48米,吊裝作業半徑最遠達到82米。徐工2000噸級履帶起重機通過試吊、起升、帶載行走、回轉和變幅操作步驟,模塊順利吊裝就位,整個過程歷時2個小時40分。徐工為保障吊裝工作的順利,派出了一支由技術專家和裝配工程師組成的10人服務團隊,全程做好服務保障工作。
據悉,模塊第一部分的順利吊裝,標志著“華龍一號”首臺示范工程土建施工正式邁入了施工高峰期,也標志著徐工起重機正式挺近核電建設領域。
